一、防雷工程流程:
1、资料流程:签订专业分包合同 → 编制施工方案 → 资质报审(施工许可) → 开工报告 → 施工记录(现场施工同步)
2、施工组织:具备开工条件 → 人机材料进场 → 材料送检 → 技术交底(安全培训) → 现场施工 → 施工质量自检
3、分段验收: 分项分部完工 → 隐蔽工程验收 → 第三方机构全过程检测(分段) → 施工记录(检测资料)会签存档
4、竣工验收:工程竣工 → 各分项分部质量自检合格 → 第三方机构验收检测(合格) → 检测报告 → 监管部门办理中间验收 → 取得竣工许可
5、工程交付:竣工资料整理 → 档案移交 → 工程交付 → 人员撤场(结束)
二、防雷施工工艺:
(一)建筑物外部防雷—直击雷防护

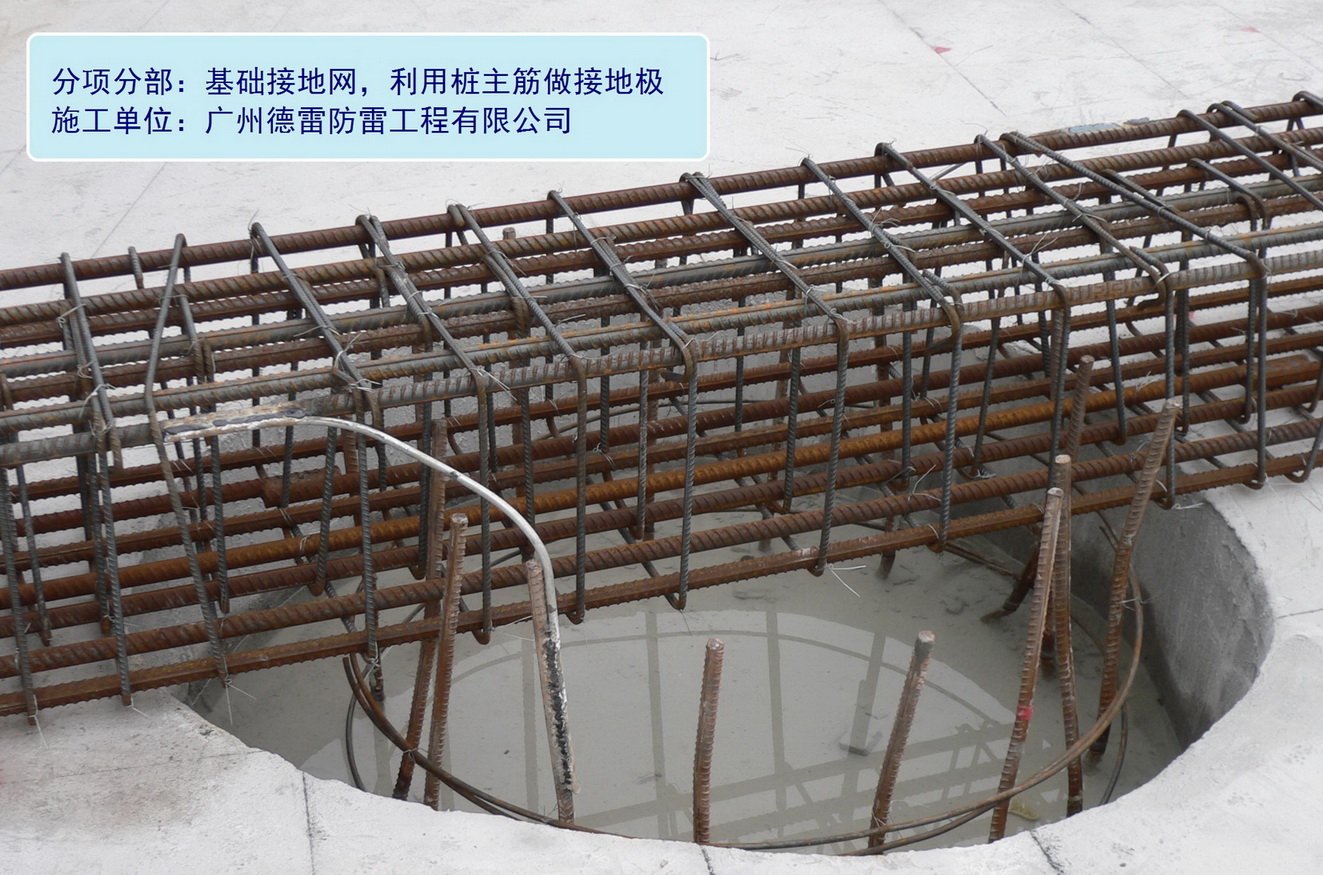

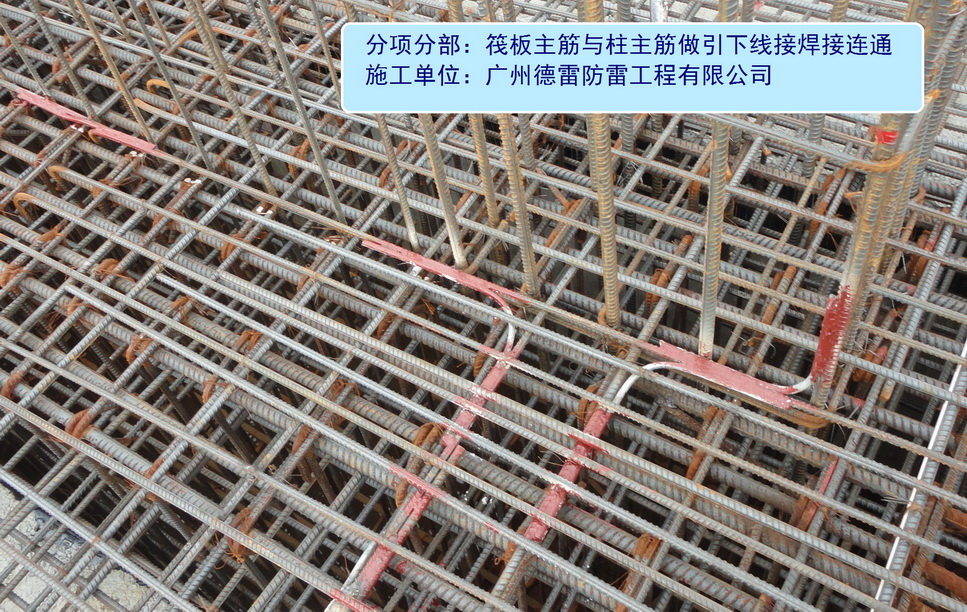

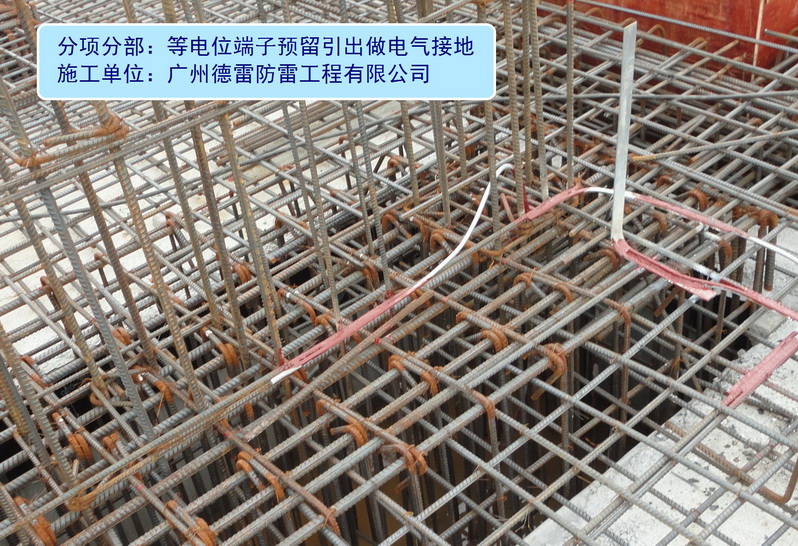

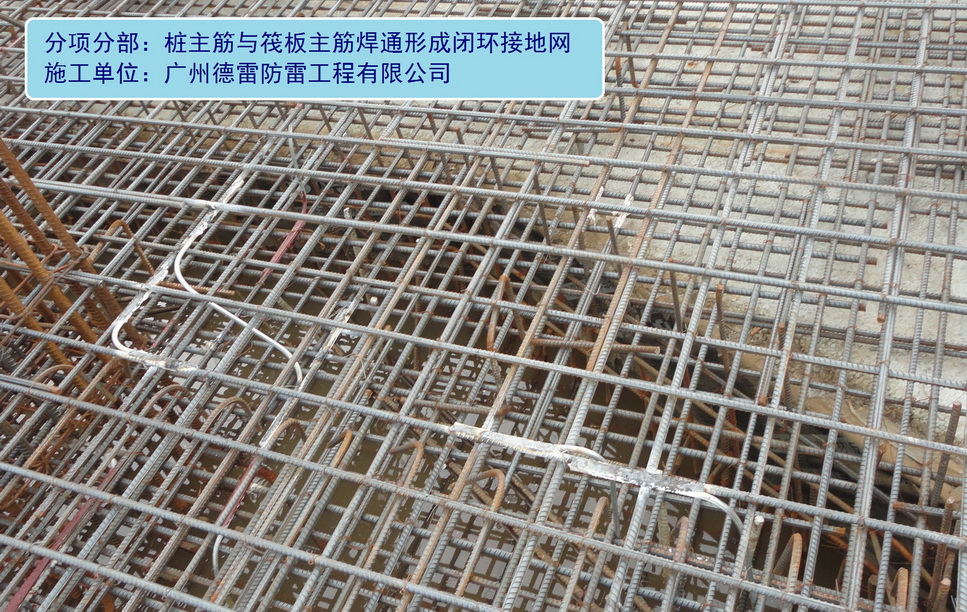

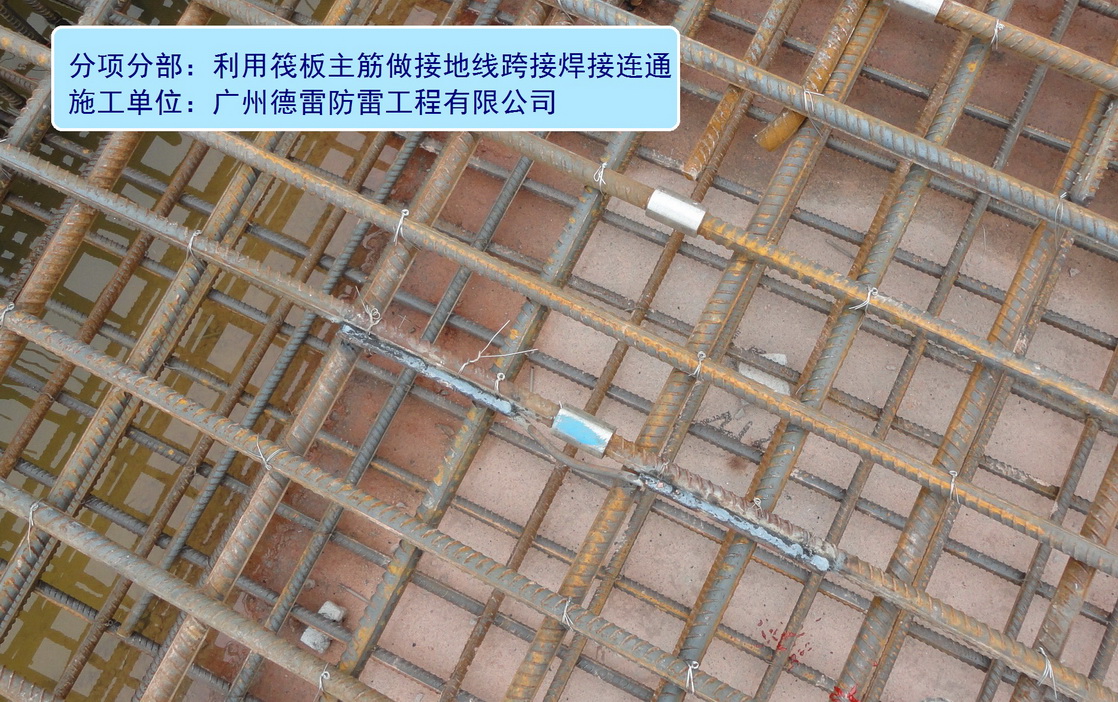

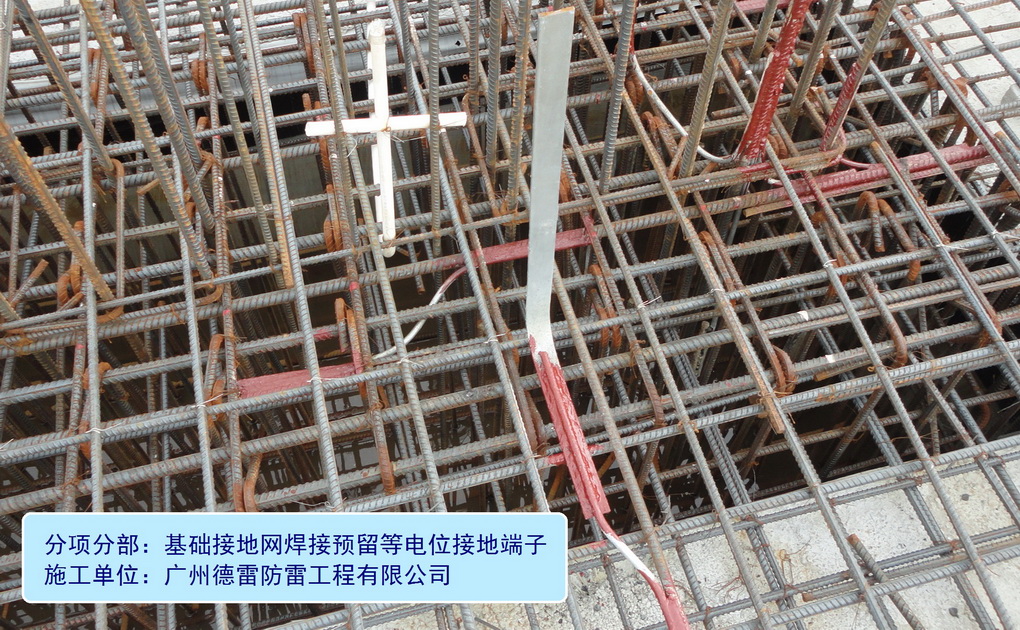

1、接地装置:基础接地网,利用建筑物桩基础主筋做垂直接地极,利用基础筏板、地梁主筋做水平接地极,按图纸要求将基础内主筋跨接焊接形成环型闭合基础接地网。接地网安装时须按图纸做好等电位接地端子预留,包括总等电位(MEB)、局部等电位(LEB),各部位接地端子的预留,是给后续安装等电位端子箱及电气设备接地。

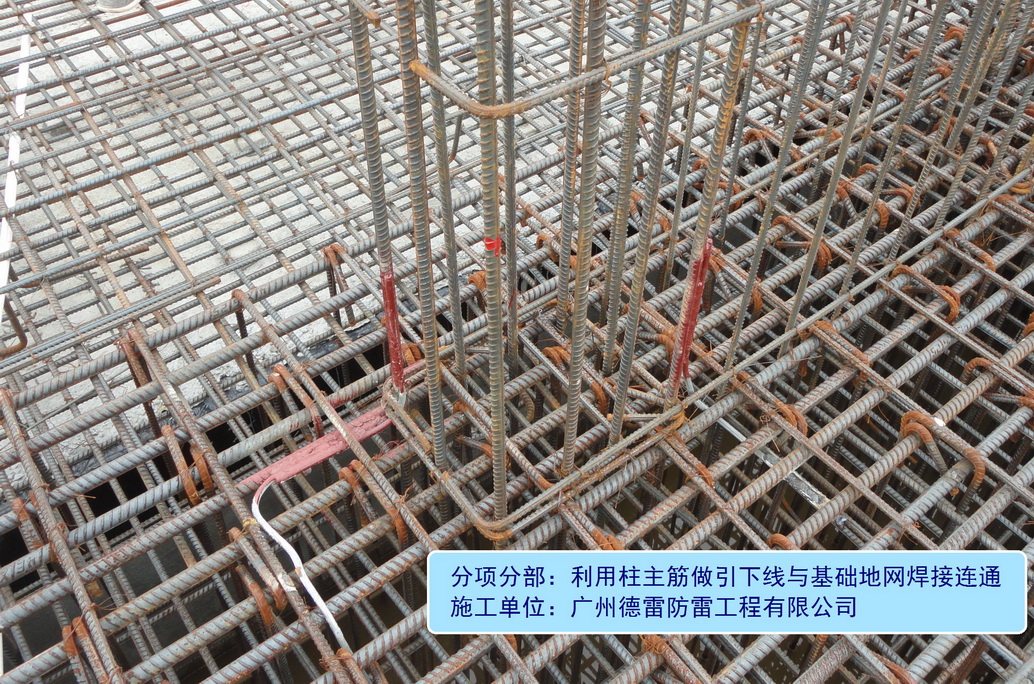

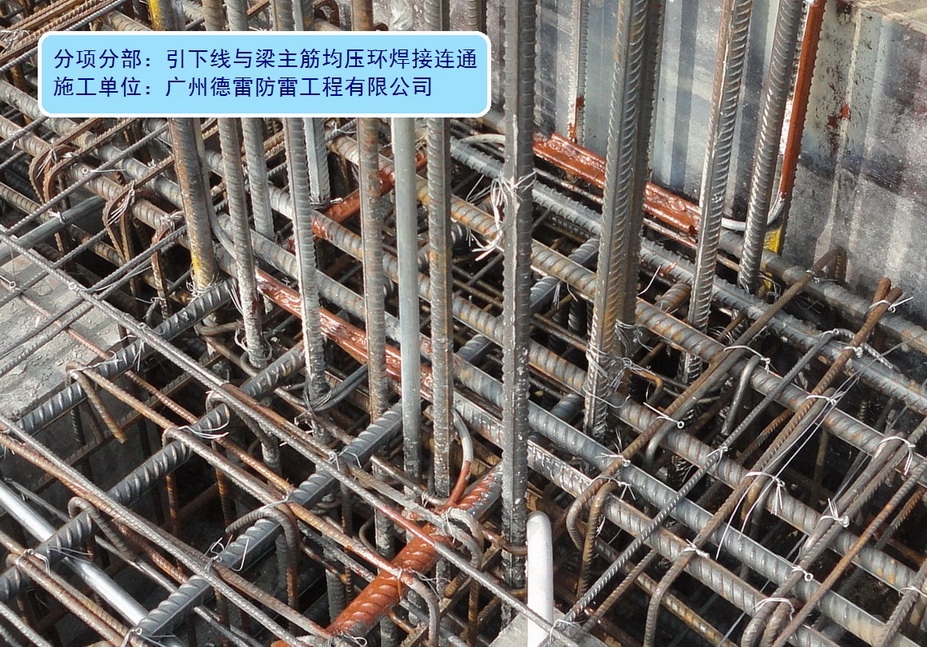

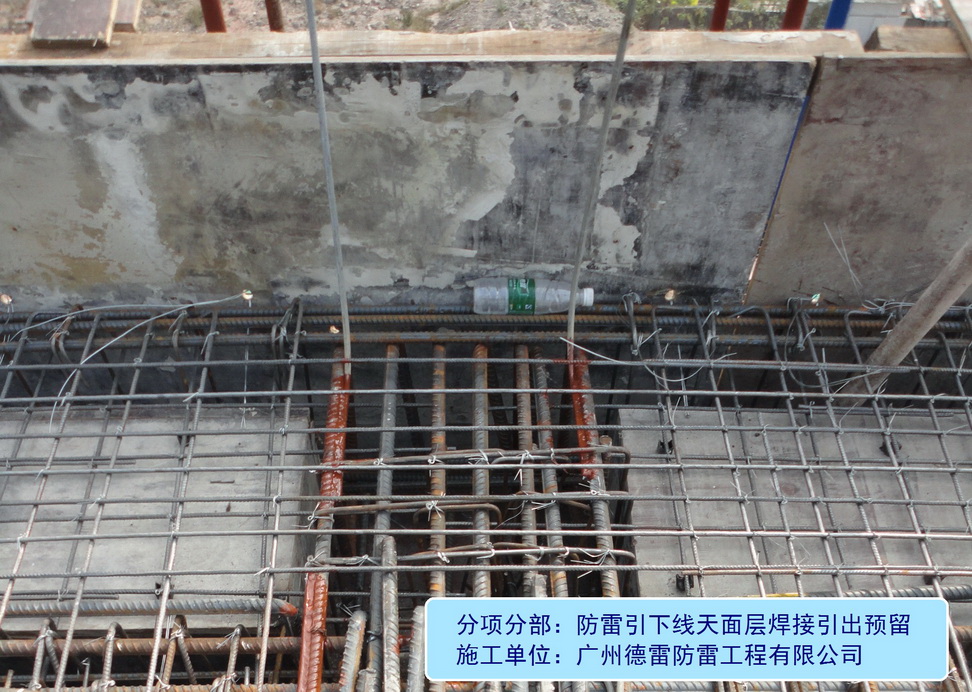

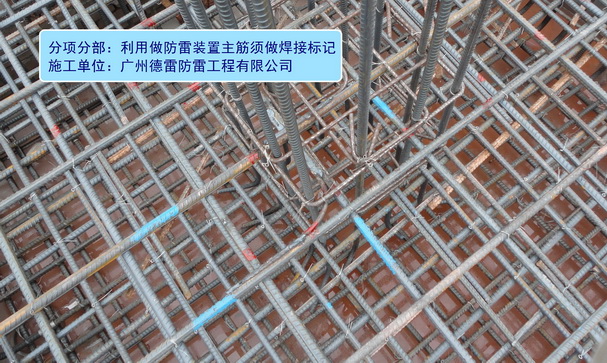

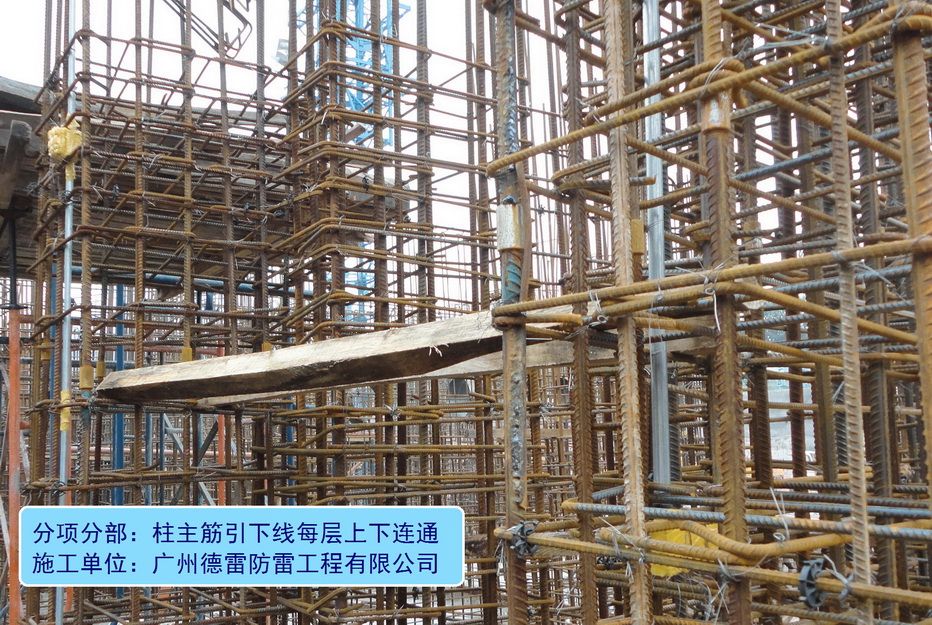

2、防雷引下线:利用建筑物结构柱内主筋做引下线,从基础至天面采用跨接焊接连通,并采用热镀锌元钢引出天面预留,每层引下线利用主筋做好连接标识,避免利用主筋上下层连接错误焊接。按图纸要求首层预留接地检测端子,如设均压环的防雷建筑物,在设均压环层开始每层均压环须与引下线焊接联结,使整体防雷装置形成法拉第笼。

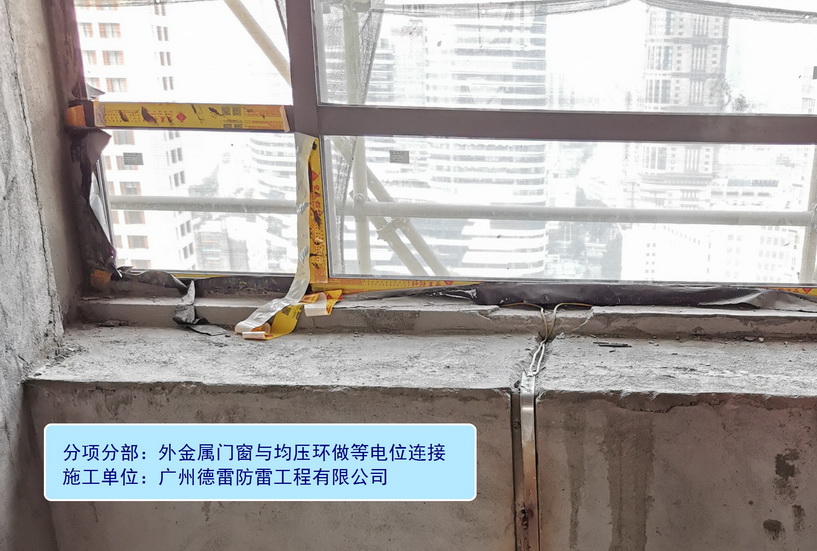

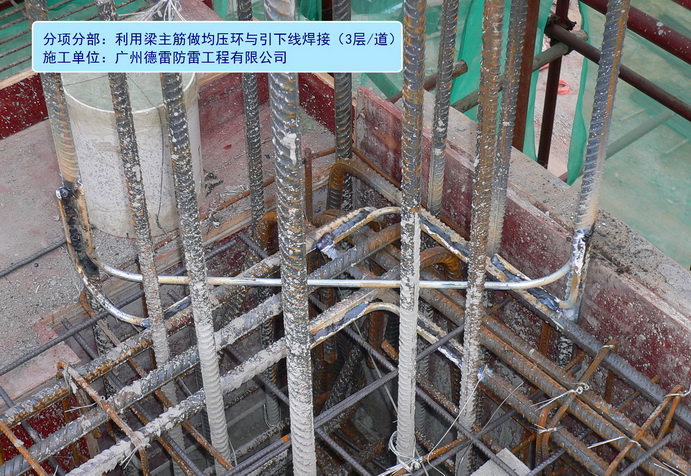

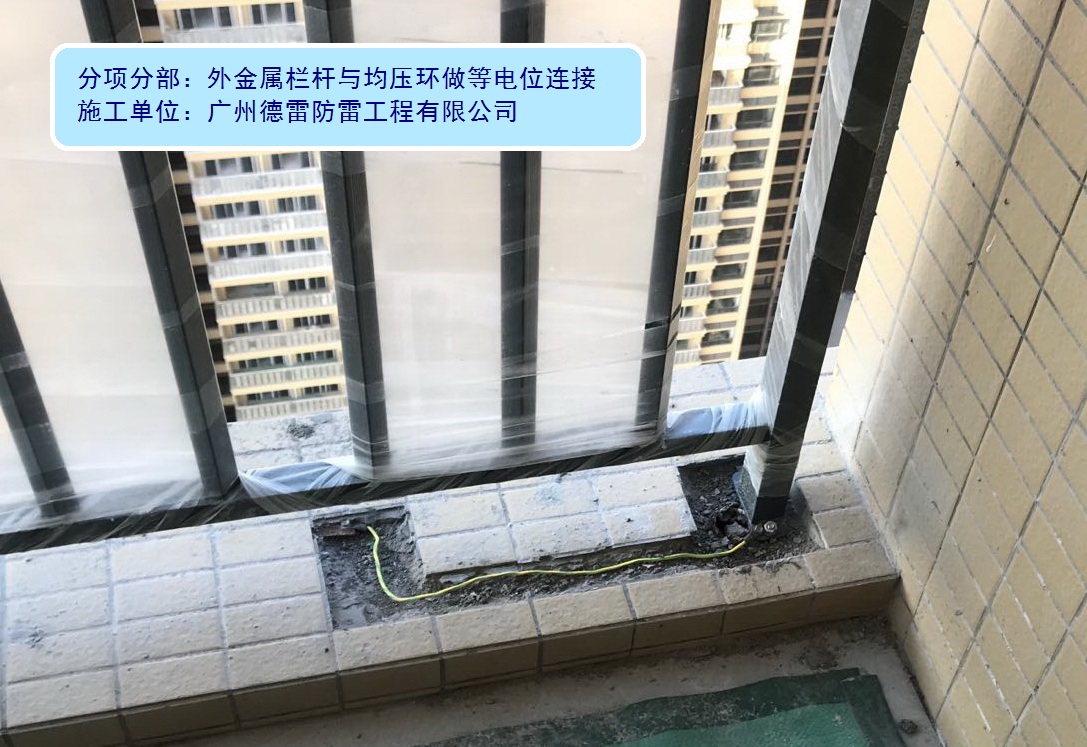

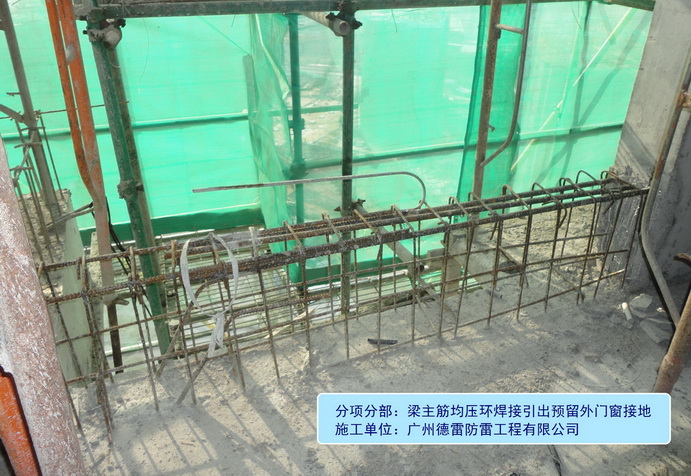

3、均压环:根据防雷类别一、二、三类防雷建筑物要求,按图纸所层数设置,利用圈梁主筋跨接焊接形成闭合均压环,并与防雷引下线焊接联结。在外墙栏杆、门窗位置预留等电位接地端子,给后续安装的栏杆、门窗等金属物做等电位联结,有效防止侧击雷。

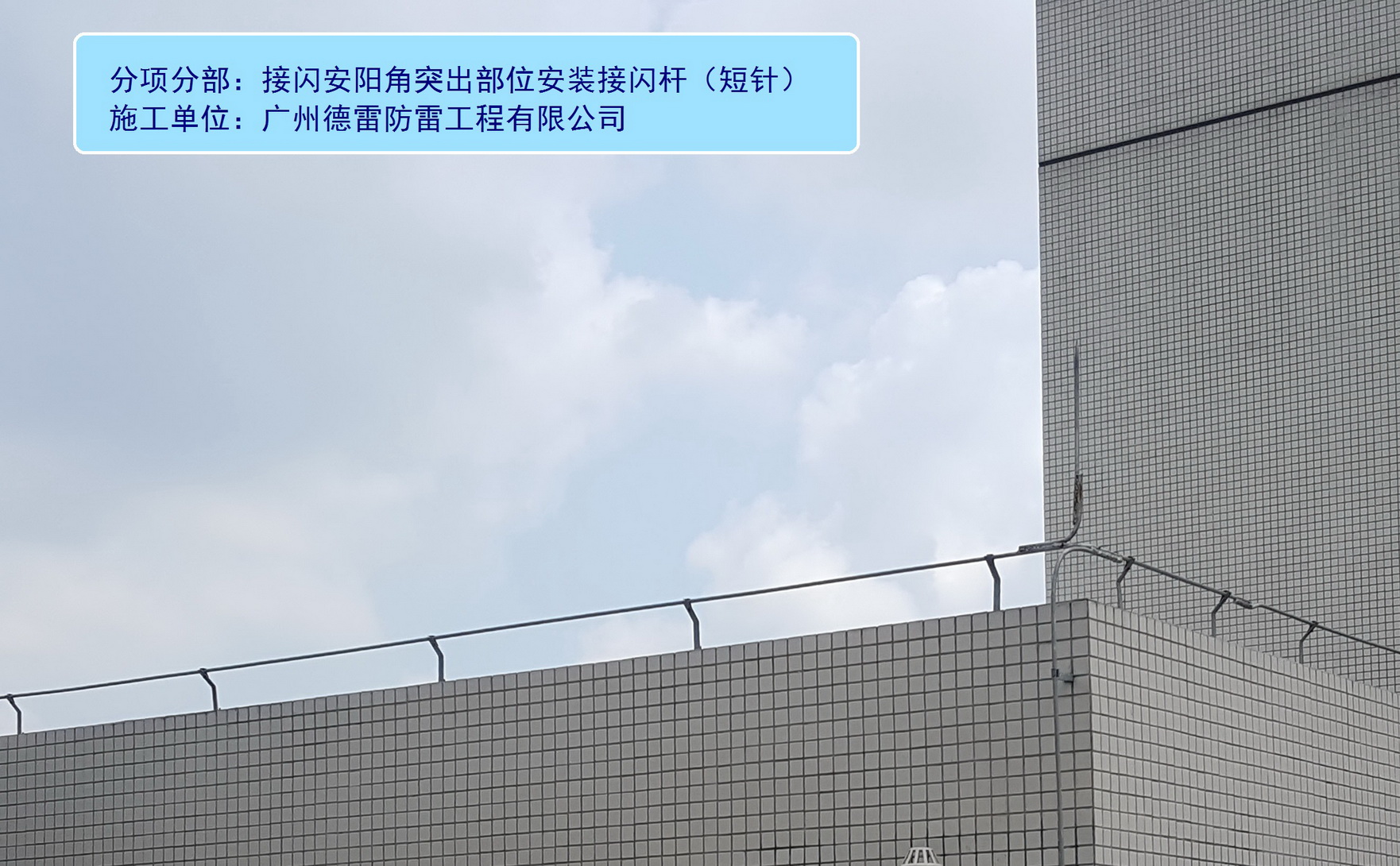

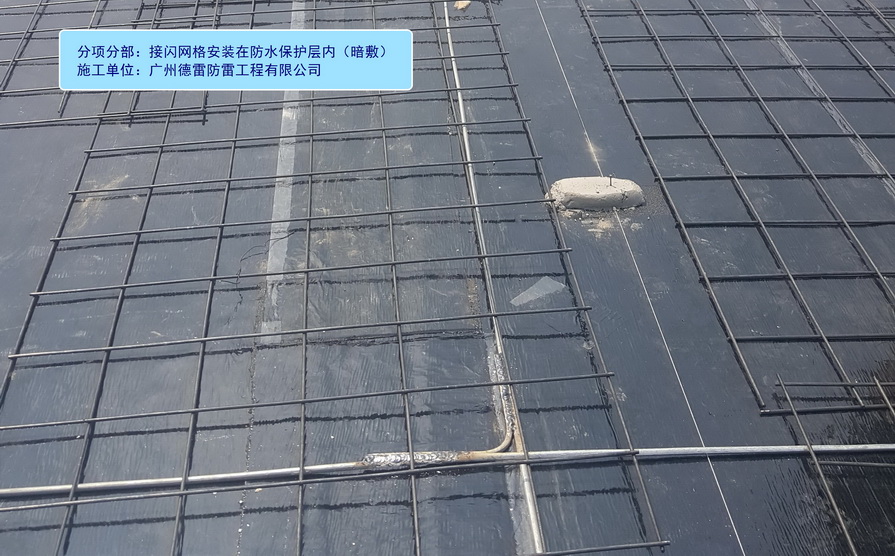

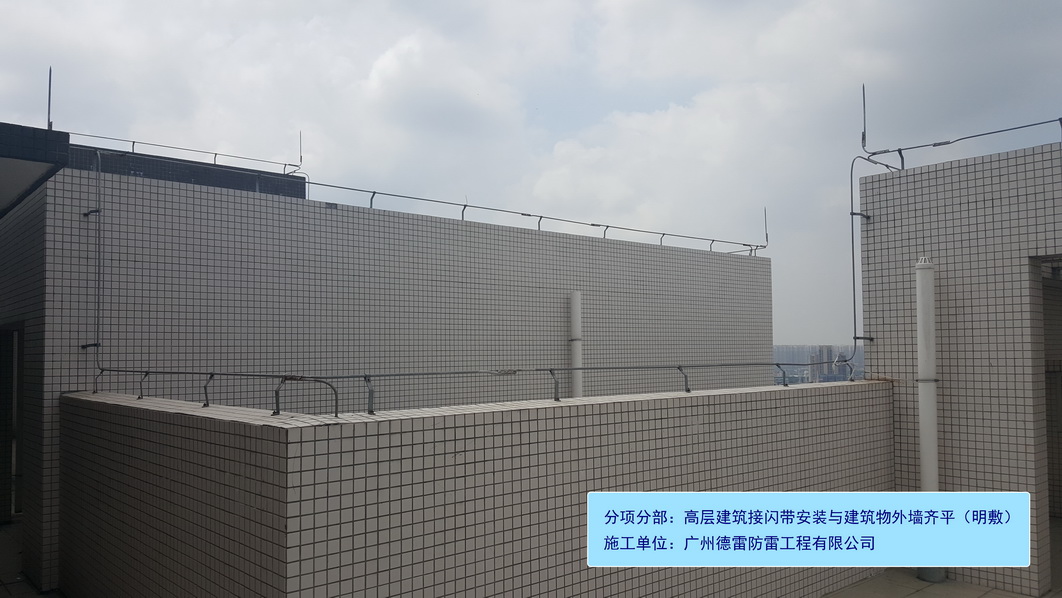

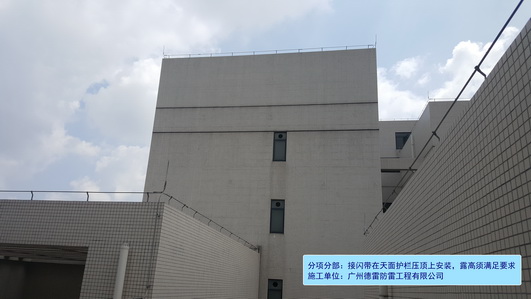

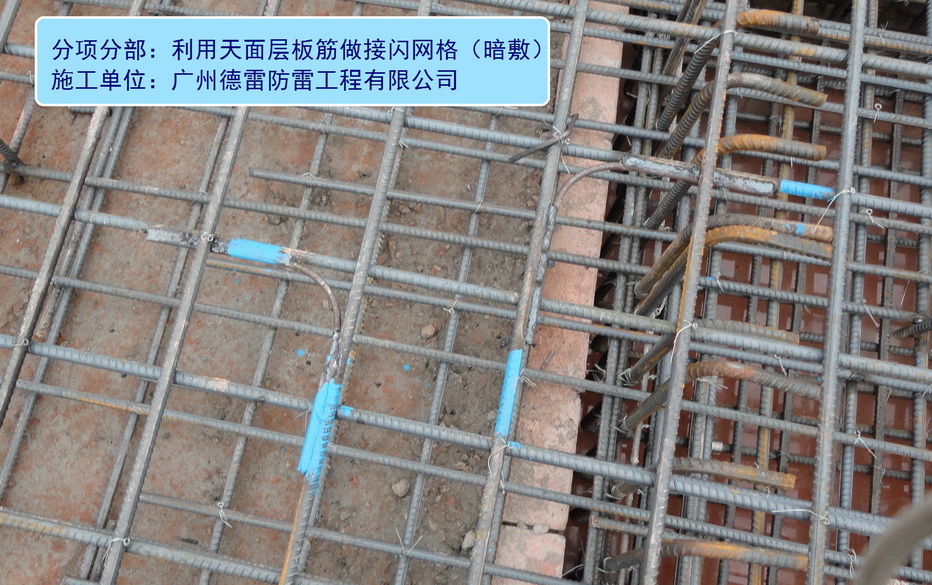

4、接闪装置:包括接闪带、接闪杆(短针)、接闪网格,按图纸要求安装。新建建筑物一般接闪网格为利用天面层楼板主筋焊接暗敷,部分设计图纸要求接闪网格设在天面防水保护层内。接闪带、接闪杆(短针)一般为明敷,高层建筑物接闪带安装接闪带需与外立面持平,建筑物阳角安装接闪杆(短针),接闪杆顶部削尖以增加放电效应。

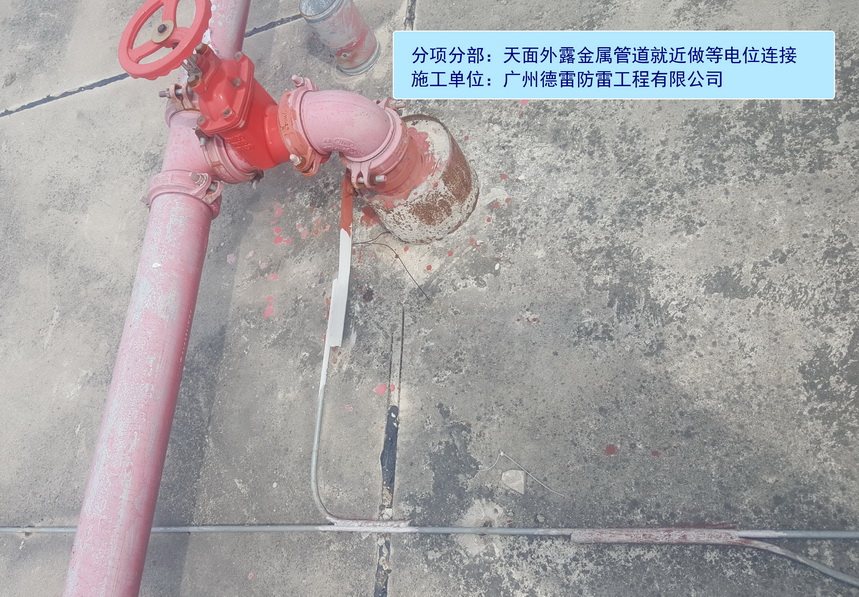

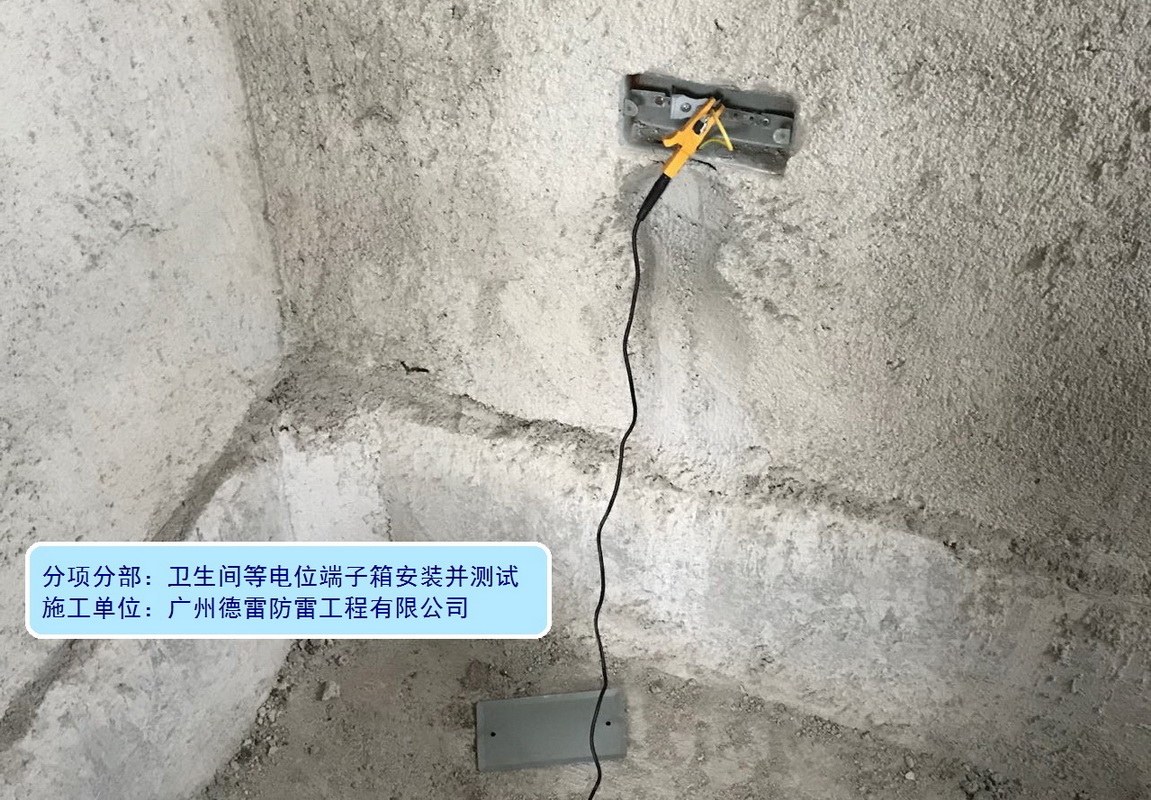

5、等电位联结:包括总等电位(MEB)、局部等电位(LEB)联结及端子箱安装。建筑物设均压环楼层外墙栏杆、门窗金属物须做等电位联结,基础接地网预留的总等电位端子可联结电气设备接地使用,包括配电系统接地、电梯及其他电气设备接地。卫生间预留的接地端子须安装局部等电位端子箱,留给后续安装电气设备接地。外露于建筑物天面的金属管道、构架,电气设备、栏杆等金属物须就近与防雷装置做等电位联结。

(二)建筑物内部防雷—感应雷防护

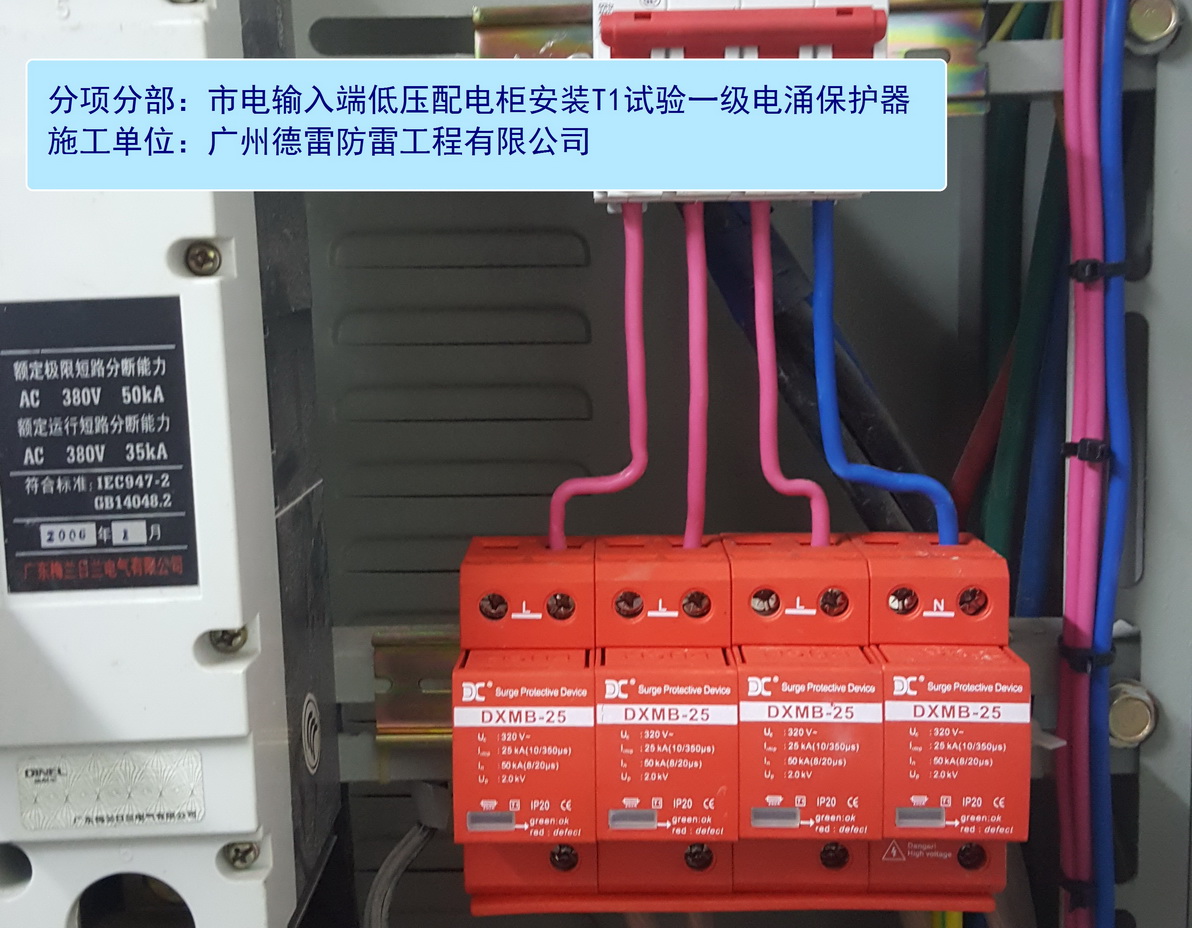

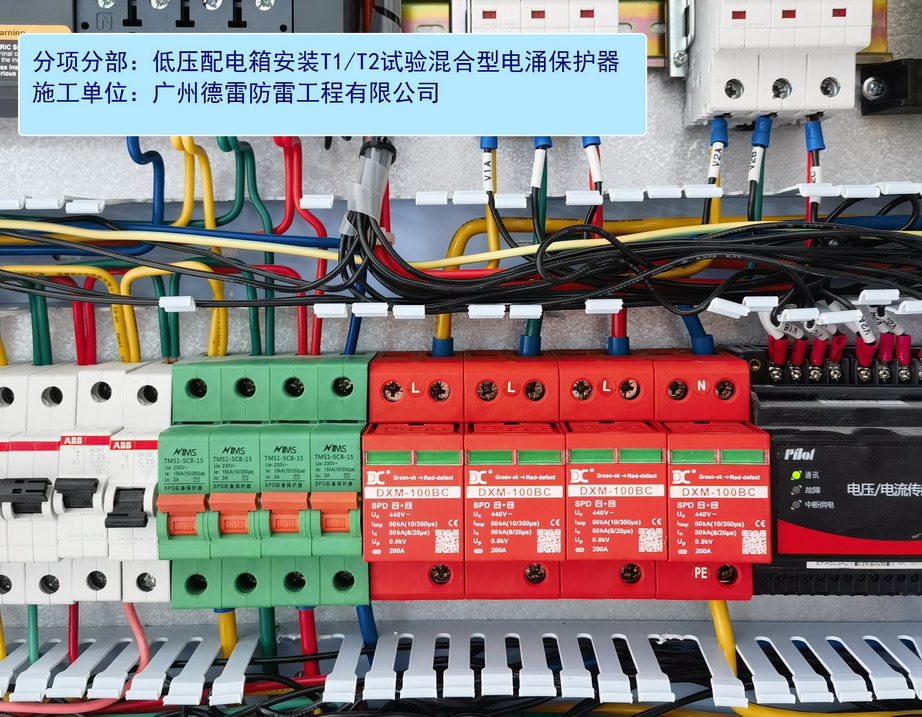

1、一级电涌保护器:低压配电系统雷电电磁脉冲防护,在建筑物配电系统市电输入端低压配电柜安装T1试验一级电涌保护器,防止强雷电流对系统的过电压(国家规范强制性要求)。根据供电系统荷载,也可选择低压配电箱(柜)安装T1、T2试验一级复合型电涌保护器,以满足低压系统保护要求。

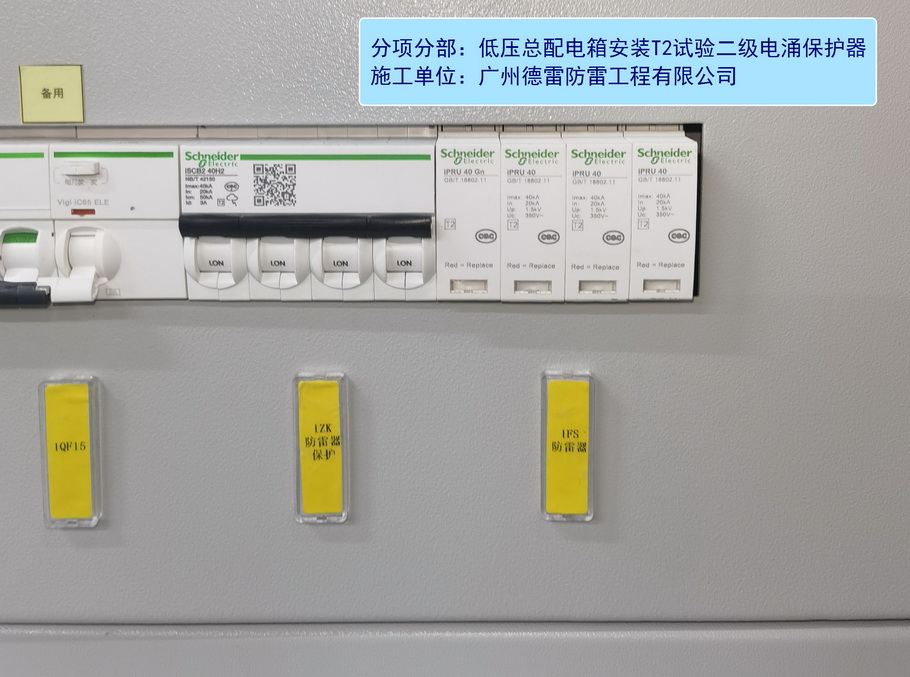

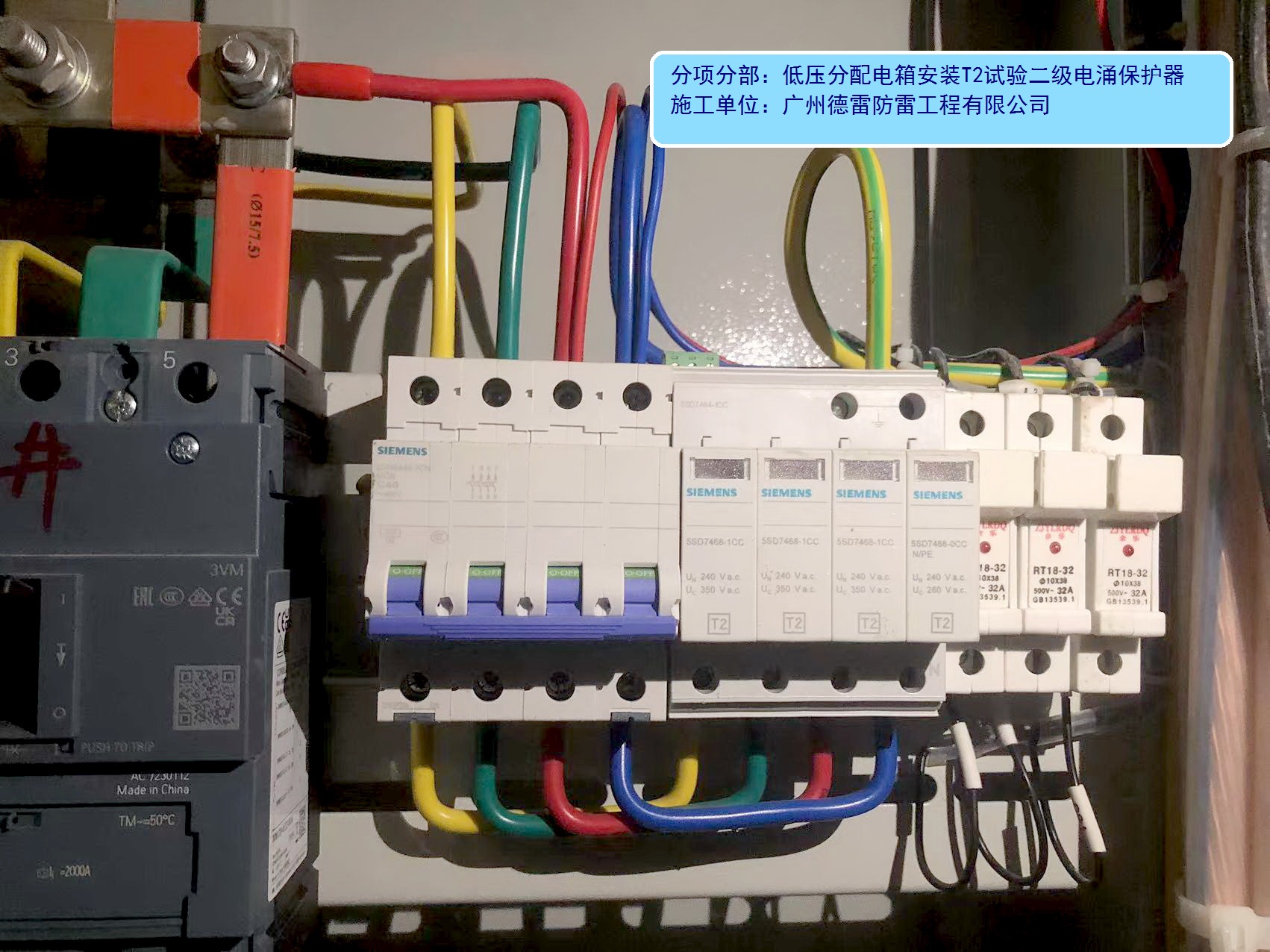

2、二级电涌保护器:在建筑物配电系统分配电箱安装T2试验二级电涌保护器,防止衰减雷电流对系统的过电压(国家规范一般性要求)。

3、三级电涌保护器:三级雷电电磁脉冲防护可根据建筑物设备需求配置(按图纸要求及用户需求配置,包括强电及弱电所需的系统的雷电电磁脉冲保护)。
声明:以上展示为工程案例部分过程资料,仅供行业交流学习,如涉及无法公开的资料,请联系客服及技术支持处理。
